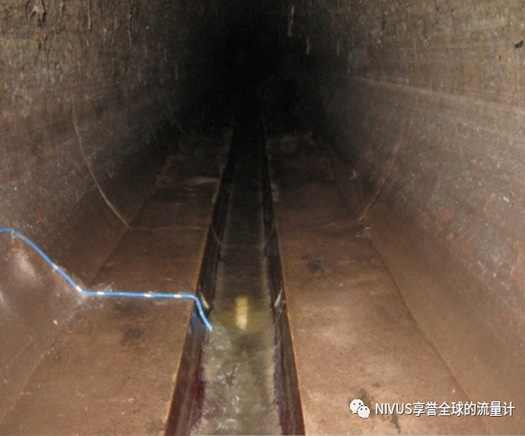

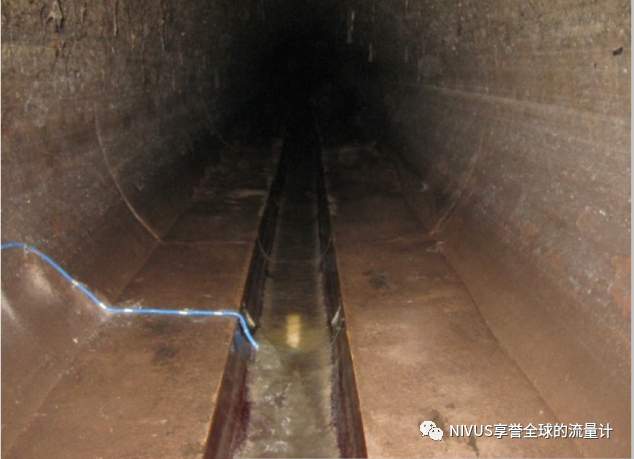

⇨ 新安装16套便携式流量计和3套雨量计; ⇨ 在3个月内连续观测客户已使用的17套固定安装流量计的液位和流量测量值; ⇨ 校准客户已使用的50套流量计和5套雨量计; ⇨ 设置和监督5套取样器; ⇨ 创建用于计算污染负荷的基础数据,以优化排水管网和污水处理厂的运行效率。
➥ 制定工作计划,涵盖便携式流量计、雨量计和取样器的设置和调试; ➥ 考虑相关集水区的排水管网内便携式测量点的预检查和确定; ➥ 预先检查客户提供的测量系统以确定比较测量点; ➥ 创建涵盖客户提供的液位和流量测量以及雨量计的工作计划。
➦ 在项目开始前安装便携式流量测量系统(约7个工作日); ➦ 在项目开始前校准客户提供的固定安装流量计测量的流量和液位值(大约7个工作日) ; ➦ 项目启动阶段:每周维护16套便携式流量计和客户提供的17套固定安装流量计; ➦ 经客户同意:每两周维护一次,工作内容包括数据备份、电池更换、目视检查、功能检查和传感器清洁(如果需要);并进一步讨论测量结果和项目进展状态; ➦ 考虑到天气预报:短期安装和调试5套取样器,包括之后的日常监督和并将取样器内的样品移交给客户指定实验室; ➦ 达到测量目标并获得客户认可后,拆解便携式测量系统。

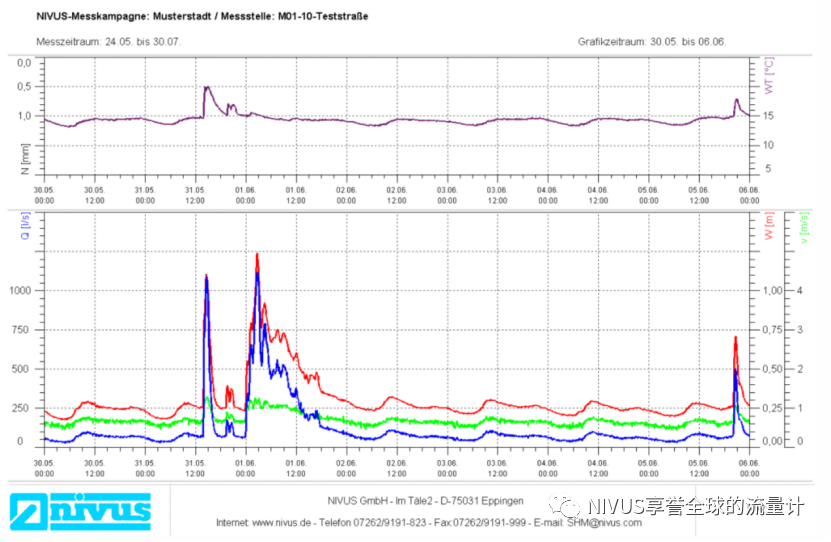

① 将来自便携式流量计和雨量计,以及客户提供固定安装流量计的测量原始数据导入数据库,以确保永久可用性; ② 持续进行数据的合理性和数据验证; ③ 定期为客户提供读数。
➤ 测量地点的详细文件; ➤ 数据评估的详细文档; ➤ 将客户提供的其他实验室测量结果整合到文档中; ➤ 交付所需格式的测量数据(*.txt、*.xls、*xlsx、....); ➤ 将测量数据表示为每日和每周的变化曲线 (*.pdf); ➤ 项目摘要保存在CD (DVD) :重新设计完整测量结果的可视化表示,包括所有相关信息。
